7月10日17时38分,随着环球影城站变电所12kV开关柜一次合闸成功,我部所监理的中铁二局电务公司承建的北京市轨道交通7号线二期工程供电系统实现全线“电通”。为后续通信、信号、机电等设备系统调试提供了必要条件,为全线车辆动调提供了有力保障,同时也为全线试运行、试运营打下了坚实基础。

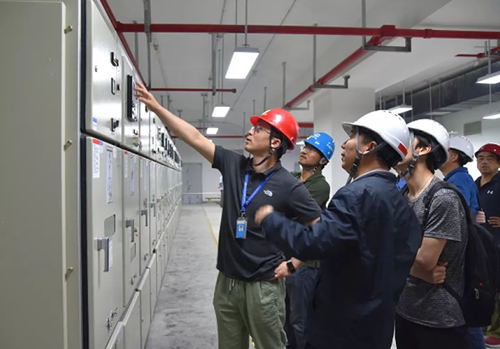

环球影城站变电所12kV开关柜一次合闸成功
送电过程中,监理单位积极沟通、协调,解决影响施工的各类问题
7月21日0时30分,由运营公司统一调度,二中心、设计单位、监理单位、集成单位、施工单位在小营控制中心、焦化厂备用中心、二期各车站同时进行一二期传输贯通调试工作。3时30分,经测试设备功能正常,传输通道正常,标志着7号线一二期通信传输贯通成功。,为后期通信各子系统、ISCS、AFC等系统与一期贯通调试创造了条件。

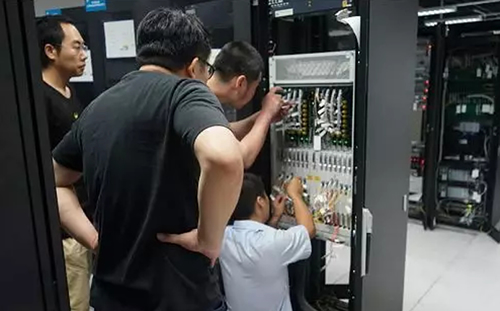

北京轨道交通7号线二期通信工程与一期通信传输系统实现贯通成功
监理单位组织各参建单位进行单站功能测试,并在焦化厂备用中心进行贯通预演
这两件事的发生,标志着我部监理的供电、通信等关键专业已按时完成一级节点工期任务。
为确保供电系统实现全线“电通”,我监理项目部采取多种措施,积极审查施工单位报审的施工计划,帮助其梳理施工计划并分析当下施工进度,力保节点目标。此外,积极与建设、设计、施工等单位沟通、协调,解决影响施工的各类问题,统筹安排施工各项工作。积极协助施工单位协调土建、铺轨单位,确保顺利设备安全地运输到设备房间并安装调试。
为确保传输贯通调试工作的顺利进行,我监理项目部协助北京轨道公司二中心设备部多次组织设计单位、监理单位、集成商、施工单位与运营公司进行一二期贯通方案讨论,并进行相关的现场测试,最终形成了可实施贯通方案、测试报告、保障方案等文件;组织各参建单位召开多次专题调度会,严格要求施工单位倒排施工节点计划及调试计划,优化资源配置,多次到现场查看施工进度,协调解决问题;通过各参建单位的努力,于7月16日完成了全线各站通信系统的单站调试和二期传输系统组环测试。
目前,供电、通信等关键专业按照设计文件及合同约定,均已进入预验收准备阶段,其他专业也在为预验收做着积极准备。为此,在我部监理的协调下,中铁二局、电气化局、中车四方、深圳南利4家施工总包单位,提前联系相关单位,积极组织策划,做到分工明确,责任到人,确保所承揽工程能安全按时保质完成。截止发稿前夕,以上系统均完成了与试运行相关的单体设备和系统设备调试工作,并按照相关规范、标准对已完工程质量和系统功能进行了自检及缺陷整改。
