在“一带一路”倡议提出十周年之际,为进一步推动中老铁路高质量可持续发展,同时贯彻落实国家双碳重大战略部署,铁科院集团公司老挝代表处积极推进与老中铁路有限公司合作开发建设中老铁路沿线光伏电站项目。
![](/zixun/sitedata/resource/images/2023/20230522_4_1.jpg)
![](/zixun/sitedata/resource/images/2023/20230522_4_2.jpg)
![](/zixun/sitedata/resource/images/2023/20230522_4_3.jpg)
![](/zixun/sitedata/resource/images/2023/20230522_4_4.jpg)
![](/zixun/sitedata/resource/images/2023/20230522_4_5.jpg)
![](/zixun/sitedata/resource/images/2023/20230522_4_6.jpg)
![](/zixun/sitedata/resource/images/2023/20230522_4_7.jpg)
![](/zixun/sitedata/resource/images/2023/20230522_4_8.jpg)
![](/zixun/sitedata/resource/images/2023/20230522_4_9.jpg)
![](/zixun/sitedata/resource/images/2023/20230522_4_10.jpg)
3月上旬,双方就利用中老铁路磨万段沿线土地合作开展光伏新能源项目达成一致,并签署《合作备忘录》。初期选取万象南机务段作为先行示范段,同时开展铁路沿线其他区域土地调研,完成一期50MW光伏项目建议书。

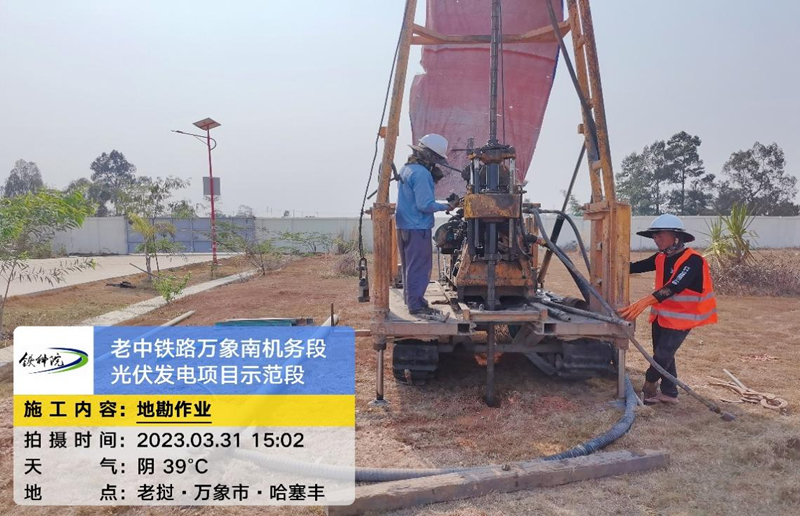

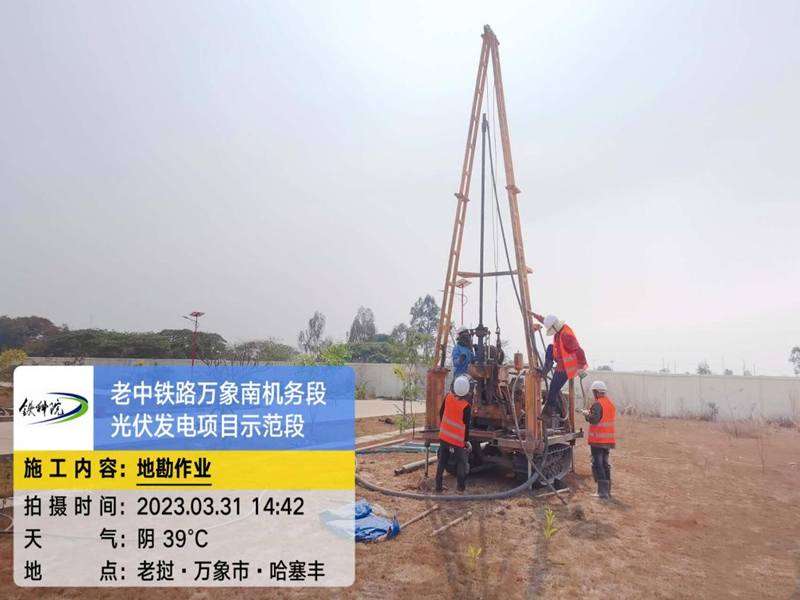

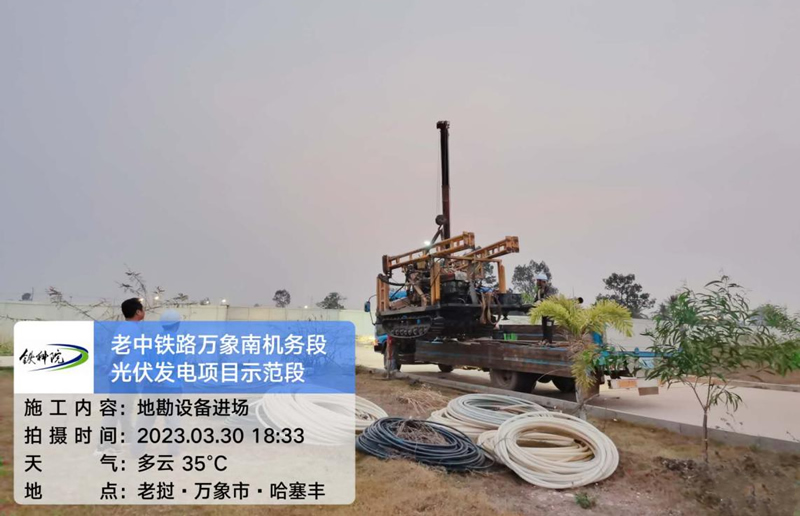

3月下旬,中老铁路光伏项目组(现属“铁科院集团公司新能源技术发展中心”)赴老挝现场考察,与老中公司确认项目用地、建设方案,并组织完成土地查勘。

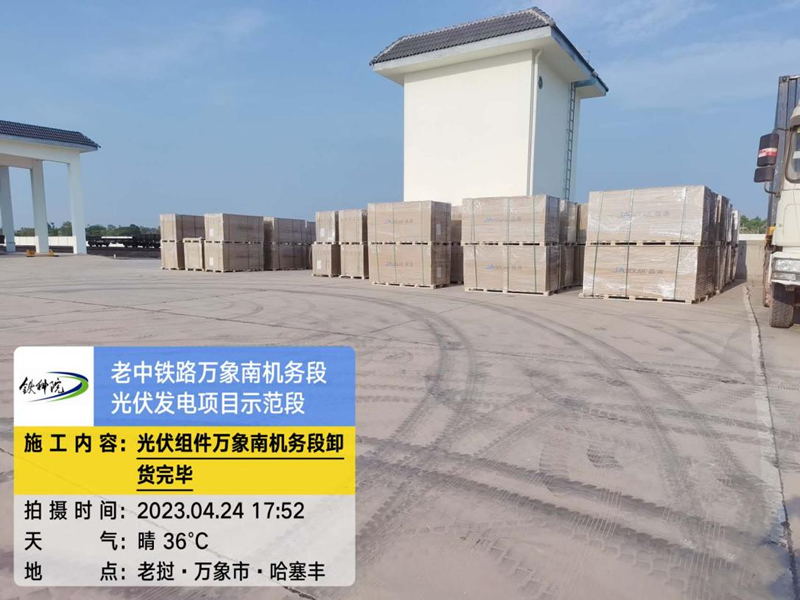

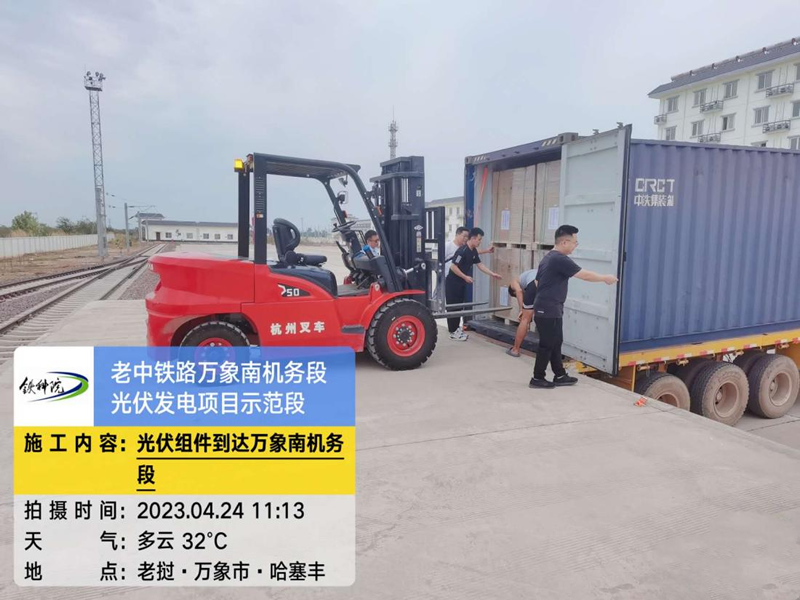

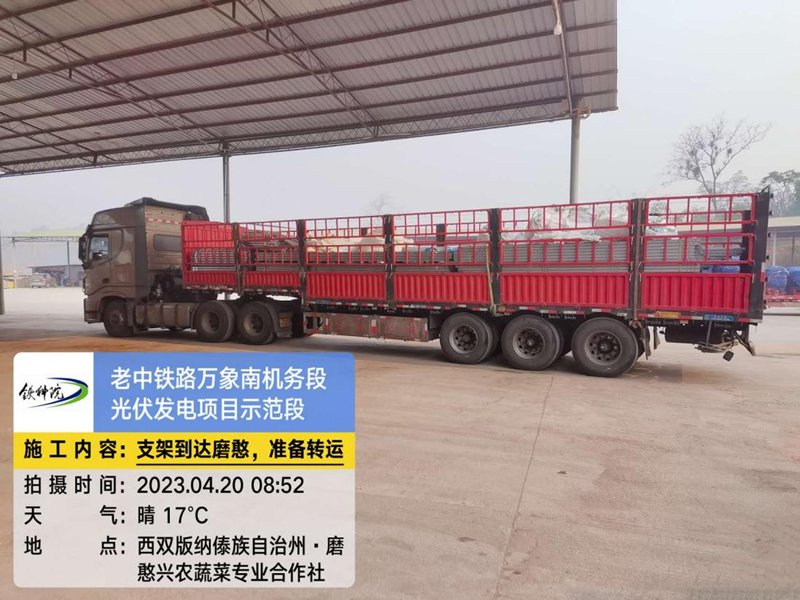

4月上旬,组织完成施工图设计、工程筹划、项目立项、物资(光伏组件、逆变器、支架系统、螺旋桩、并网柜等)采购等工作。

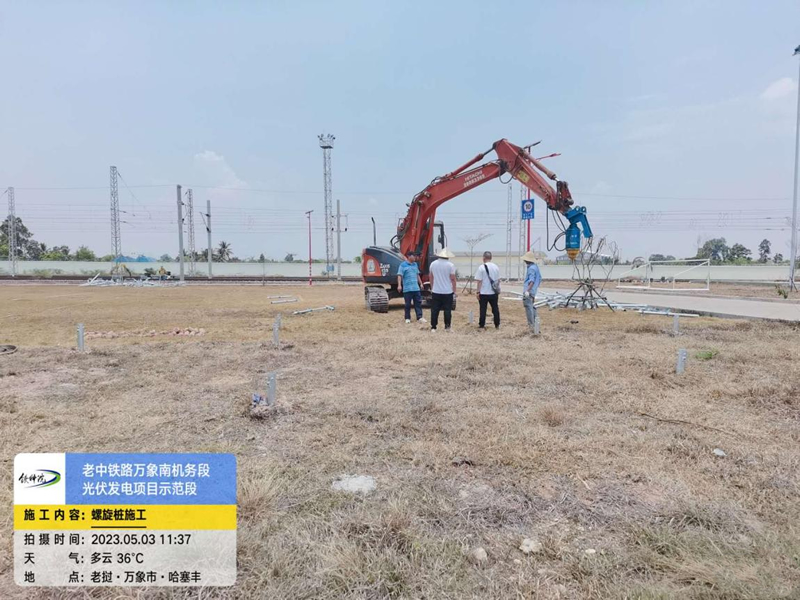

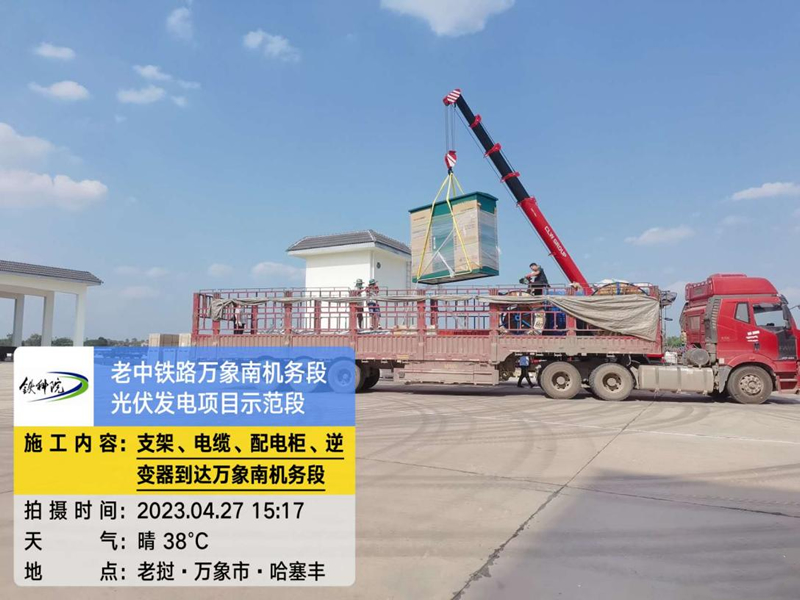

4月下旬,组织完成设备运输通关、测量放线及螺旋桩施工机具调试等工作。
4月23日,铁科院咨询公司总经理于鑫、副总经理王冰、人力资源部主任于振华、科技和信息化部副主任吴宗臻一行至万象南机务段进行现场调研。

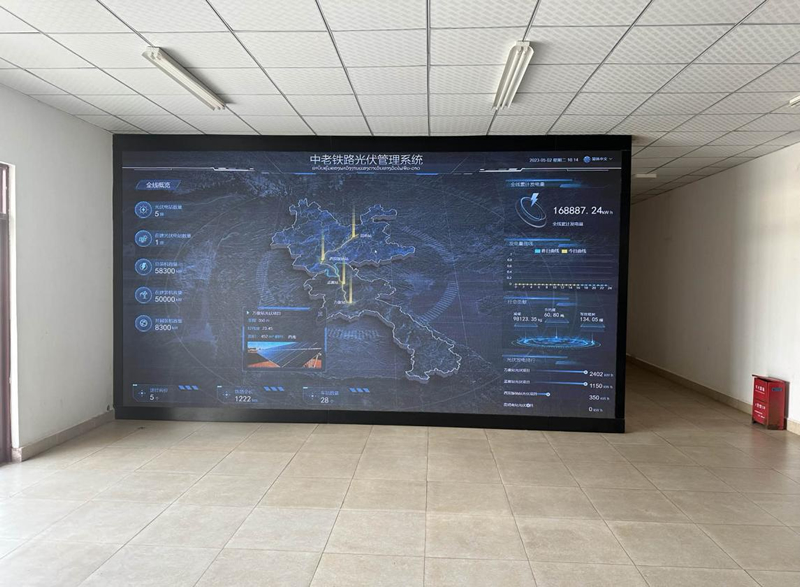

![](/zixun/sitedata/resource/images/2023/20230522_4_11.jpg)
目前已完成万象南机务段光伏项目3号地块立柱梁开挖、能源管控平台接口调试等,正在进行基桩开挖及混凝土浇筑相关准备工作,计划6月完成光伏电站验收及发电。
项目概况

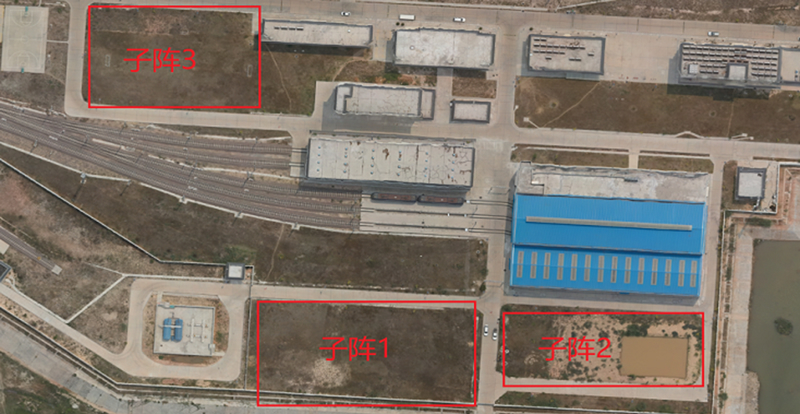

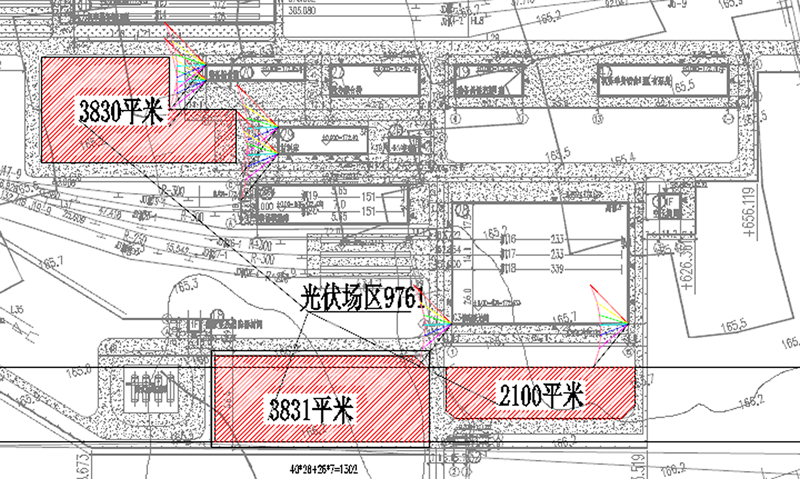

万象南机务段光伏发电项目先行示范段项目采用“自发自用”模式,选定3块闲置土地,可利用面积分别为:1号地块2100平米,2号地块3831平米,3号地块3830平米,总计9761平米。装机容量约1.1MW,采用400V低压并入机务段内10/0.4kV变电所供机务段生产生活使用。
![](/zixun/sitedata/resource/images/2023/20230522_4_12.jpg)
![](/zixun/sitedata/resource/images/2023/20230522_4_13.jpg)
下一步,老挝代表处将协同新能源技术发展中心持续推进光伏项目实施,促进中老铁路沿线土地综合开发,降低铁路运营成本,为中老经济走廊绿色能源应用、可持续发展提供支撑。
