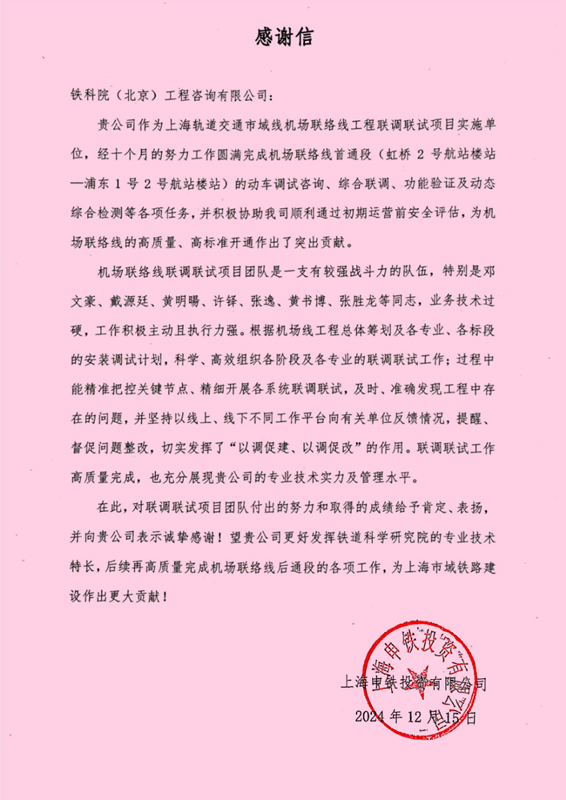

咨询公司上海市域机场联络线联调联试项目部(以下简称“项目部”)历经十个月的努力工作,圆满完成机场联络线首通段(虹桥2号航站楼站—浦东1号2号航站楼站)的动车调试咨询、综合联调、动态综合检测、功能验证等各项任务,并积极协助业主单位顺利通过初期运营前安全评估,为机场联络线的高质量、高标准开通做出了突出贡献,获得业主单位的充分肯定和高度赞扬。

机场联络线是首条与国铁网络互联互通的市域铁路示范工程。项目部根据以往的丰富经验,召集各项目优秀人才集思广益,为业主单位编制《上海申铁投资有限公司市域铁路动车调试轨行区管理规定》《上海申铁投资有限公司市域铁路联调联试管理规定》《上海轨道交通市域线机场联络线联调联试总体方案》《上海轨道交通市域线机场联络线联调联试实施细则》等多项建设期间管理规章制度;同时联合咨询公司各部门技术骨干,编制《上海市域铁路联调联试技术规范》征求意见稿并顺利通过专家评审,填补了上海市域线缺少联调联试相关规范、制度的空白;完成《市域铁路应急疏散装备原型机系统与火灾报警联动及设备系统火灾应急测试》课题研究,并出具研究报告。

项目部先后组织召开宣贯会、联调例会、重点问题技术专项会等会议70余次,编制联调联试日报200余份,对全线组织综合联调、功能验证及相关见证工作430余次,共发现问题938项;与建设、运营、设计、监理、施工、集成等单位保持密切沟通,制定合理的调试计划,坚持通过线上“联调联试管理平台”、线下“联调联试日报”实时记录调试进度及联调问题,向有关单位反馈情况,提醒、督促问题整改,切实发挥了“以调促建、以调促改”的作用。在联调联试过程中,项目部能够精准把控关键节点,精细开展各系统联调联试工作,圆满完成综合联调、动态综合检测、功能验证及业主单位交办的各项任务。

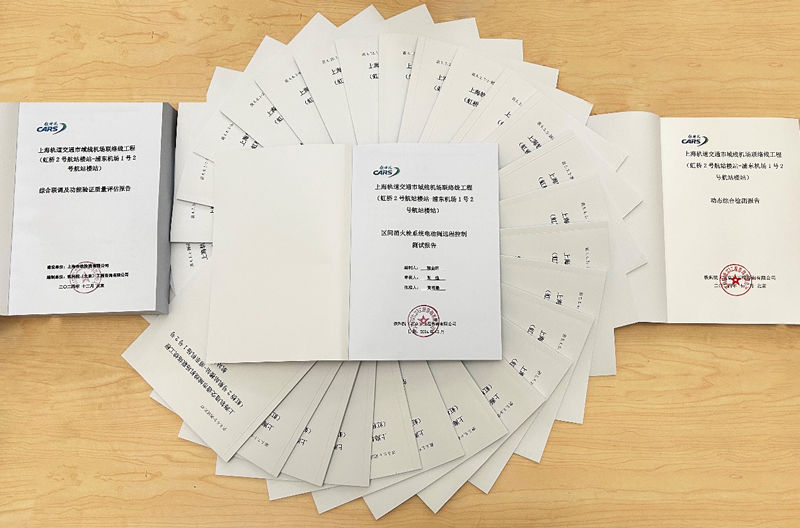

调试工作顺利完成后,项目部根据实际测试结果及初期运营安全评估需求,编制涵盖所有联调联试期间测试成果的联调联试总报告和契合上海市市域铁路初期运营前安全评估技术标准的40份联调联试分报告,同时协助上海申铁顺利通过机场联络线消防验收、安全评价、安全评估等。

项目人员深刻认识到上海机场联络线联调联试项目的战略性和重要性,全力以赴抓好项目进度,保质保量完成项目工作,不遗余力做好市场开发。在公司领导的指导和支持下,项目团队紧紧围绕机场联络线联调联试工作需要,发扬团队协作精神,迎难而上,勇攀高峰,不分昼夜加班加点,圆满地完成了各项既定工作,为线路的安全、顺利开通贡献了铁科力量,得到业主单位的一致好评。
